皆さんこんにちは!株式会社ウラシコです。「家の解体見積もりを取ったら、地下室部分だけで想像以上の金額で驚いた」これは現場でよく起こります。地下室付き建物の解体を検討する方の多くが、予想外の高額さに戸惑います。
実際、地下室の解体は通常の木造住宅解体とはまったく別の工事と思えるほど、専門的な技術と手間を必要とします。今回は地下室の解体が高額になる理由と費用の詳細、そして賢く進めるためのポイントを解説します。
地下室の解体費用が高額になる4つの理由
木造住宅の解体は1坪あたり3〜5万円が相場ですが、地下室を含む解体では費用が上がります。その理由を工事の内容にそって解説します。

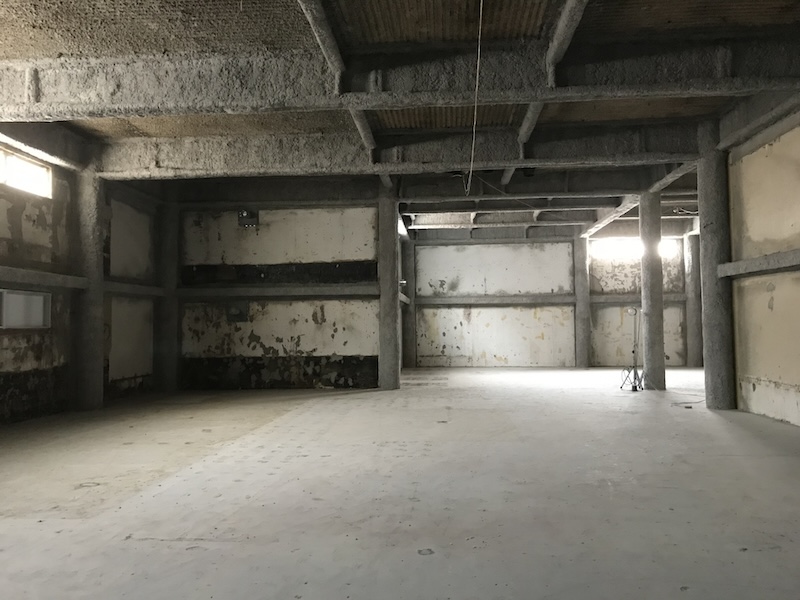

鉄筋コンクリートの圧倒的な強度

地下室は土圧や地下水圧に耐えるため、地上階よりはるかに分厚く強固な鉄筋コンクリート(RC造)で造られています。太い鉄筋が密に配置され、コンクリート自体の強度も高く設定されているため、通常の重機では対応できません。
強力な油圧ブレーカーや特殊カッターが必要となり、作業時間も通常の数倍かかります。この「堅牢さ」が解体時の最大の障壁となり、費用が増える理由です。

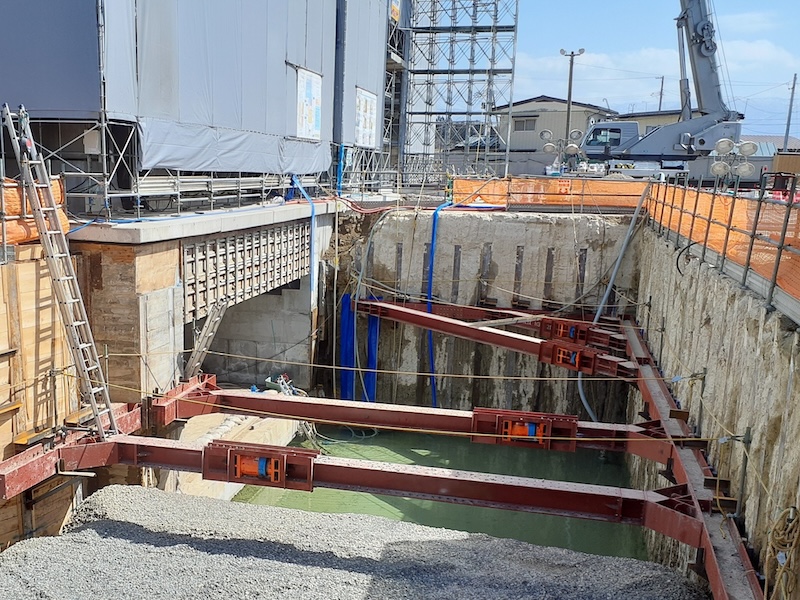

崩壊を防ぐ「山留め工事」が必要

地下室を解体するために周囲の土を掘り起こすと、隣地の土砂が崩れてくる恐れがあります。これを防ぐために「山留め(やまどめ)」と呼ばれる仮設工事が必要になるケースがあります。
H鋼を打ち込んで壁を作るこの工事だけで、数十万円から規模によっては数百万円の費用がかかることもあり、地下室解体が高額になる大きな要因の一つです。

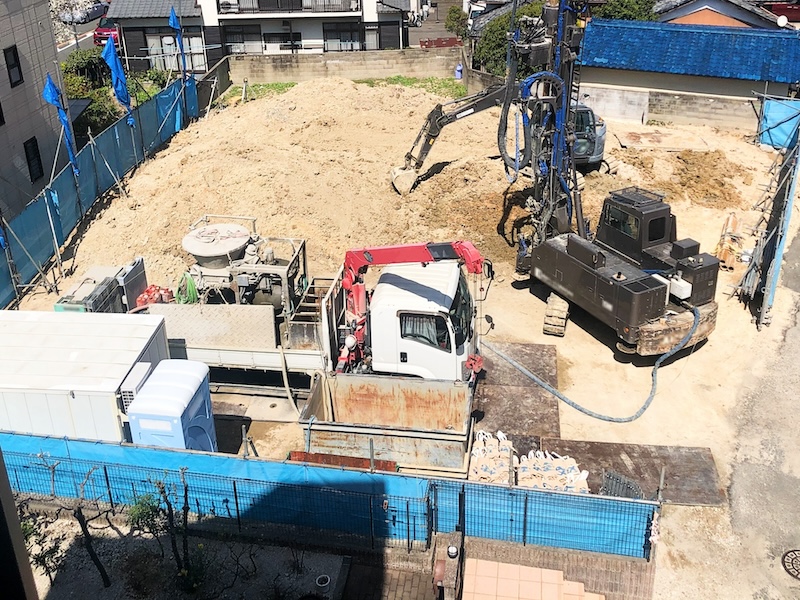

埋め戻しと転圧に膨大な手間がかかる

地下室を撤去すると、そこには大きな空洞が残ります。そのまま放置はできないため、土を大量に搬入(購入)し、埋め戻す必要があります。ただ土を入れるだけでは将来的に地盤沈下を起こすため、30〜50cmずつ土を入れては重機で踏み固める「転圧(てんあつ)」を繰り返します。
この土の購入費・運搬費・転圧作業費が、地上解体には存在しない大きなコストとなります。

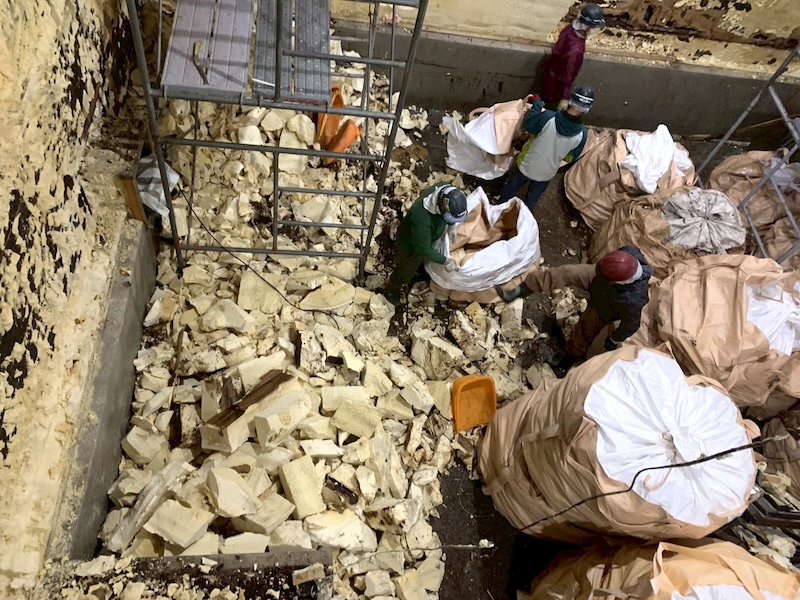

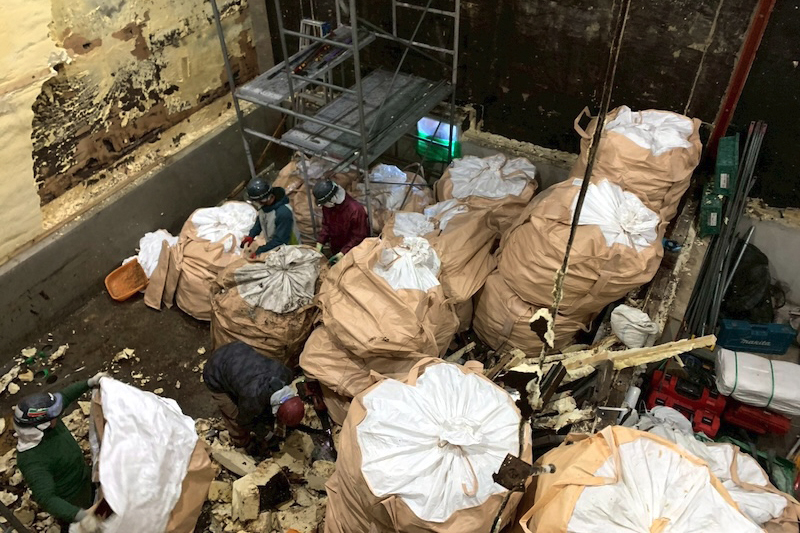

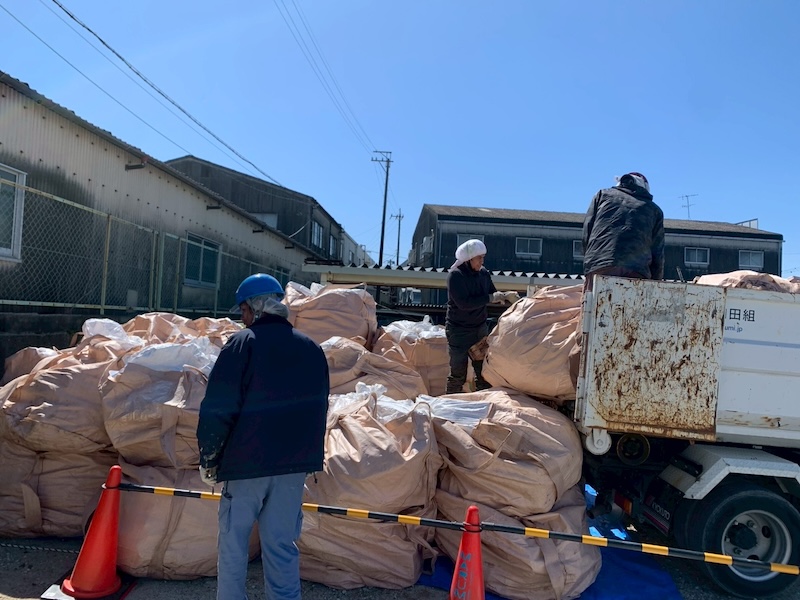

廃材搬出の難易度が高い

地下で破砕したコンクリート塊や鉄筋を地上へ運び出すには、スロープを作って重機で運ぶか、クレーンで吊り上げる必要があります。前面道路が狭く大型機械が入れない現場では、手作業に近い形での搬出を余儀なくされ、人件費が上がります。
工事の種類「全解体」か「埋め殺し」か

地下室の処理方法には、大きく分けて全解体(完全撤去)と埋め殺し(部分解体)の2つの選択肢があります。どちらを選ぶかで費用も大きく変わります。ただし実際のところは、撤去後に次の建物を建てたり、土地売却するケースが多く、前者の完全撤去になる場合がほとんどです。
全解体(完全撤去)
地下のコンクリート壁・床・基礎をすべて取り除き、良質な土で埋める方法です。将来の土地売却や建て替えの際に制約がなく、土地の価値を最大限に保てます。ただし当然、後述する埋め殺しよりも費用が高くなります。
埋め殺し(部分解体)
地下の床や壁を一部残し、その上を土で埋める方法です。 撤去費用と廃材処分費を抑えられますが、土地の売却時に「地中障害物」として申告義務があり、評価額が大きく下がります。また将来の建て替え時に基礎が干渉し、結局追加で撤去費用がかかることも多いです。
【費用相場】地下室解体の目安
地下室解体の費用は条件によって変動しますが、一般的な相場はこれくらいになると思います。補足として費用が変動するポイントも解説します。
費用相場の目安
| 項目 | 費用相場(1坪あたり) | 補足 |
| 地下室解体(RC造) | 10万〜30万円 | 構造の強さや深さで変動 |
| 埋め戻し・転圧 | 3万〜5万円 | 穴の大きさや土の質による |
| 山留め工事 | 別途見積もり | 隣地との距離や土質で変動 |
たとえば10坪の地下室がある場合、地下室部分の解体だけで200万円、埋め戻しに50万円、さらに諸経費や仮設工事を加えると、地下室だけで300万〜500万円程度の予算が必要です。これに地上階の解体費が加算されます。
見落としがちな追加費用
アスベスト調査・除去
2022年の法改正により、一定規模以上の解体では事前調査と報告が義務化されました。地下室の断熱材などにアスベストが含まれている場合、除去費用が数十万円単位で加算されます。
残置物撤去
地下室に残された家具や不用品は、産業廃棄物として処分されるため、自分で処分するより割高になります。特に地下室を物置として利用している場合、残置物が多くなる場面が多いです。
地中障害物の撤去
解体中に予期しない杭や埋設物が見つかると、その撤去費用が別途必要になることがあります。浄化槽や昔の基礎杭などが該当します。
近隣対策
振動や騒音が長期間続くため、防音シートの設置やガードマンの配置など、近隣配慮に関わる費用が発生する場合もあります。住宅密集地では基本的に対策が必要となるため費用が上がります。
地下室解体の工事の流れ

地下室解体の工程は、基本的に以下の流れで進みます。建物の解体と異なる点は、山留めと埋め戻しが必要となる点です。
①事前調査とアスベスト確認
安全に工事を進めるためにアスベスト調査は必須です。法令に基づいた調査を実施します。私たちウラシコでは、アスベストの調査から除去まで専門資格を持った職人が一括対応いたします。
②山留め工事
周囲の土が崩れないよう、仮設の壁を設置します。現場の状況によっては省略できる場合もありますが、基本的に必要となります。
③地下構造物の破砕
油圧ブレーカーなどでコンクリートを細かく砕いていきます。鉄筋は切断して分離します。さらに防音工事が施されている場合は、防音材の撤去も必要となります。
④廃材の搬出と処分
環境法規に従い、適切にリサイクル施設へ運びます。コンクリートガラと鉄筋は分別して処分されます。地下室はコンクリート制のため大量のコンクリートガラが出ます。
⑤埋め戻しと転圧
土を層ごとに入れ、重機でしっかり踏み固めます。この工程の丁寧さが、将来の地盤の安定性を左右します。
⑥整地
最後に表面を平らに整えて完了です。また整地の際はコンクリートガラなどが残っていないか、手作業で確認しながら除去します。丁寧な仕上げがその後の土地売却にも影響します。
まとめ

地下室の解体費用が高額なのは、強固なRC構造の破砕、周囲を守る仮設工事、将来の安全を確保する埋め戻しという、極めて難易度の高い工程の積み重ねがあるためです。
大切なのは金額だけを見るのではなく、なぜその金額になるのかを誠実に説明し、工事後の土地の安全も保証してくれるパートナーを見極めることです。後悔のない選択のため、まずは信頼できる専門家に相談することから始めてみてください。
ウラシコでは、難易度の高い地下室解体の相談も承っています。お客様のご状況に合わせて、最適なプランをご提案します。「まずは費用を知りたい」という段階でも構いません。見積もり・ご相談は無料です。ぜひお問い合わせください。
